Orçamento de obras

Como fazer orçamento de obra passo a passo

Orçamento de obra malfeito é a origem da maioria dos prejuízos em construção: preço vendido abaixo do custo, quantitativo esquecido e BDI aplicado no chute. Este guia mostra o caminho completo, do levantamento de quantidades até a revisão do orçamento aprovado.

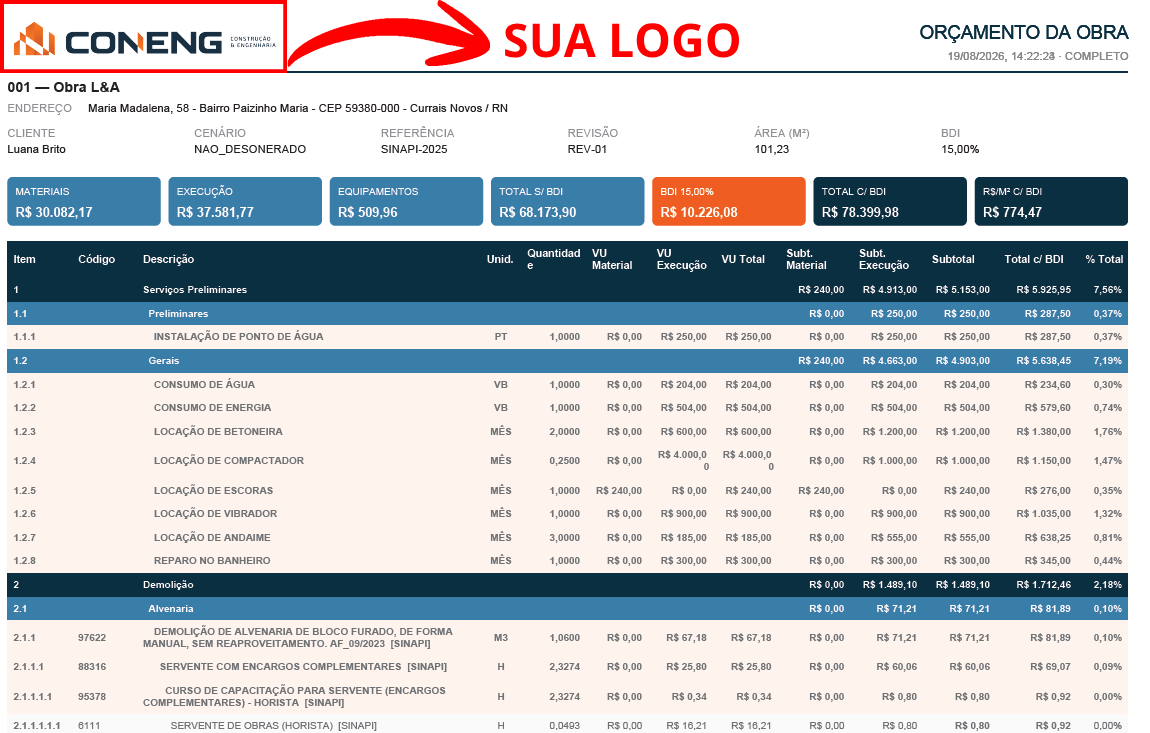

Orçamento da obra exportado em PDF pelo ORENGI, com materiais, execução, equipamentos, BDI e composições SINAPI
Orçamento exportado em PDF, analítico até o nível de insumo

1. Leia o projeto e monte a EAP antes de precificar

Antes de qualquer preço, separe a obra em etapas e subetapas: serviços preliminares, fundação, estrutura, alvenaria, instalações, revestimentos, acabamentos e limpeza final. Essa estrutura analítica é o que permite comparar orçamento, cronograma e custo depois.

Orçamento organizado por etapa também facilita a conversa com o cliente, porque cada valor tem um lugar claro dentro da obra.

2. Levante os quantitativos com critério

Cada serviço precisa de uma quantidade medida no projeto, com unidade correta: metro quadrado de alvenaria, metro cúbico de concreto, metro linear de rodapé, unidade de louça.

Registre a memória de cálculo. Sem ela, qualquer revisão futura vira retrabalho e discussão.

  • Use unidades iguais às das composições que vai adotar
  • Considere perdas típicas de material
  • Anote hipóteses de projeto que possam mudar

3. Escolha as composições de preço

A tabela SINAPI cobre a maior parte dos serviços e traz preços regionais atualizados por mês, com insumos, mão de obra e equipamentos já detalhados.

Quando o serviço é próprio da sua empresa ou o preço local difere muito, monte uma composição própria informando material, mão de obra, equipamento e serviço, para que o custo seja classificado corretamente nas análises.

Veja também: Orçamento de obras com SINAPI

4. Aplique encargos e BDI de forma consciente

O custo direto não é o preço de venda. Sobre ele incidem administração central, despesas financeiras, riscos, tributos e lucro — o BDI.

Defina o BDI a partir da sua estrutura real de custos e do risco do contrato. Percentual copiado de outra obra é uma das causas mais comuns de margem negativa.

5. Analise a curva ABC antes de fechar o preço

Normalmente cerca de 20% dos itens respondem por 80% do valor da obra. A curva ABC mostra quais são, e é neles que vale negociar fornecedor, revisar quantidade e conferir o preço unitário.

Também vale olhar a divisão entre material e execução: ela indica o quanto da obra depende de compra e o quanto depende de produtividade da equipe.

6. Versione o orçamento em revisões

Todo orçamento muda. Em vez de sobrescrever a planilha, congele revisões numeradas e compare o que entrou, saiu e mudou de valor entre elas.

Assim você sustenta reequilíbrio de contrato com evidência, e não com memória.

Veja também: Controle de custos de obras

7. Ligue o orçamento à execução

O orçamento só cumpre sua função quando serve de referência durante a obra: ele alimenta o cronograma físico-financeiro, define o valor de cada atividade medida e vira o parâmetro do custo real.

Quando essa ligação existe, você descobre desvio no mês em que ele acontece, e não na prestação de contas final.

Veja também: Cronograma de obras · Medição de obras
