- Como fazer o controle de custos de uma obra?

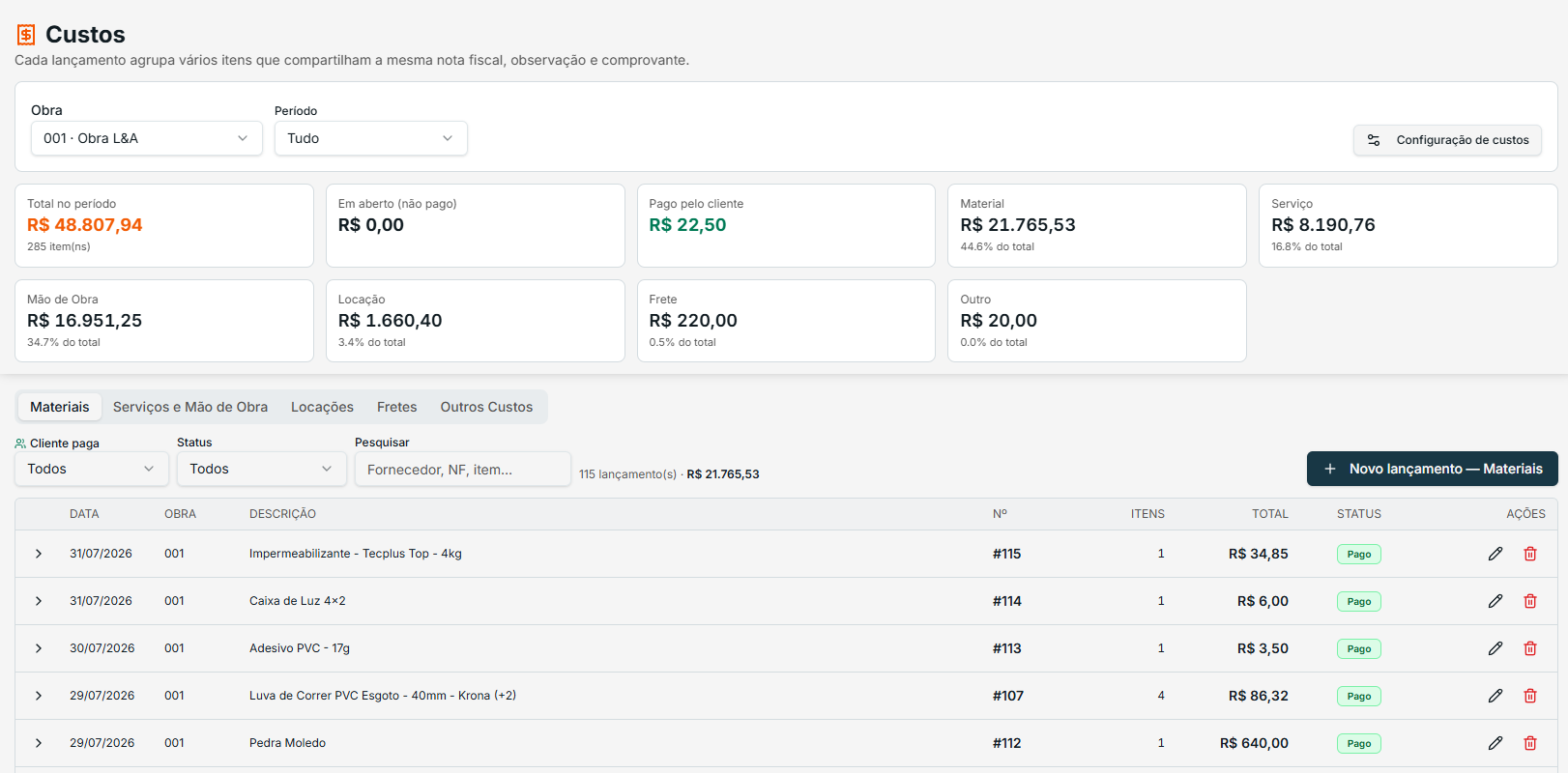

- Lance cada compra, serviço e pagamento vinculado à atividade do cronograma ou ao item do orçamento. O sistema compara automaticamente o custo real com o valor previsto e com o valor agregado pela produção medida.
- Consigo saber se a obra está gastando mais do que o orçado?
- Sim. O painel mostra custo incorrido, custo real, valor agregado e as atividades acima do orçamento, além do IDC (índice de desempenho de custo) da obra inteira.
- Dá para anexar nota fiscal e comprovante de pagamento?
- Sim. Cada lançamento aceita anexos, número de nota, fornecedor, categoria, data e status de pagamento, ficando disponível para consulta e auditoria.
- O controle de custos funciona em obra por administração e por preço global?
- Sim. Na obra por administração o foco é o custo incorrido com taxa de administração; na obra por preço global o sistema compara o valor medido com o custo real e mostra o saldo em caixa.
