Cronograma de obras

Curva S em obras: o que é e como utilizar no acompanhamento

A Curva S mostra, em um único gráfico, como o avanço de uma obra se acumula ao longo do tempo — e como o avanço real se compara com o que havia sido planejado. Veja o que ela representa, por que tem esse formato e como interpretá-la sem tirar conclusões erradas.

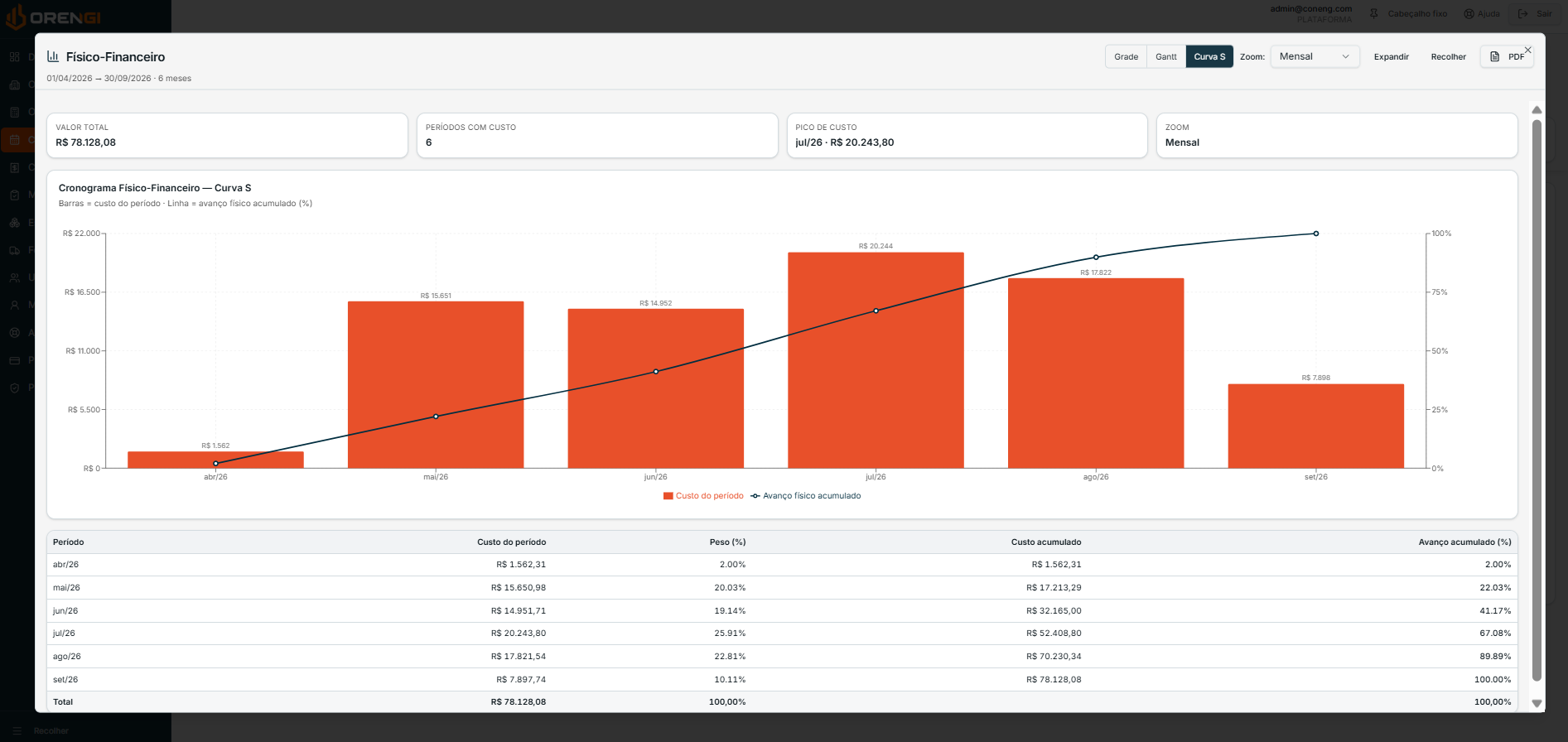

Curva S do cronograma no ORENGI com custo do período, avanço físico acumulado e tabela por período
Curva S — custo do período e avanço físico acumulado

O que é uma Curva S?

Curva S é o gráfico do avanço acumulado de uma obra ao longo do tempo. No eixo horizontal ficam os períodos, normalmente meses; no eixo vertical, o percentual ou o valor acumulado até aquele período.

Ela é construída a partir do cronograma: cada período contribui com uma parcela de avanço, e a soma dessas parcelas desenha a curva.

Por que a Curva S possui esse formato?

O nome vem da forma que a curva costuma assumir. No início da obra, mobilização, canteiro e serviços preliminares produzem avanço lento. No meio, com as frentes abertas e as equipes em ritmo, o avanço por período é maior e a curva fica mais inclinada.

No final, restam acabamentos, ajustes, testes e limpeza: serviços que consomem tempo e representam pouco valor, então a curva volta a se achatar. Esse comportamento é típico, mas não obrigatório — obras com escopo concentrado no início ou no fim podem produzir curvas diferentes.

Como a Curva S é utilizada em obras?

A curva serve tanto para planejar quanto para acompanhar. Antes da obra, ela mostra o ritmo previsto e o desembolso esperado por período. Durante a obra, ela vira referência de comparação.

  • Planejamento: define a expectativa de avanço e de desembolso por período
  • Acompanhamento: registra o que efetivamente foi executado
  • Comparação: mostra a evolução prevista e a realizada no mesmo gráfico
  • Identificação de desvios: evidencia quando a distância entre as duas linhas aumenta

Curva S física e Curva S financeira

A Curva S física acompanha o avanço de execução: quanto da obra, em termos de serviço executado, já foi concluído. A Curva S financeira acompanha valor: quanto do orçamento já foi medido ou desembolsado.

As duas raramente coincidem, e a diferença entre elas é informação valiosa. Avanço financeiro adiantado em relação ao físico pode indicar compra antecipada de material ou custo acima do previsto; avanço físico adiantado em relação ao financeiro pode indicar serviço executado e ainda não medido ou não pago.

Comparação conceitual entre as duas leituras.
AspectoCurva S físicaCurva S financeira
O que medeExecução dos serviçosValor medido ou desembolsado
UnidadePercentual de avançoPercentual ou valor do orçamento
Fonte do dadoMedições e avanço das atividadesOrçamento, medições e custos
Pergunta que respondeQuanto da obra já foi feito?Quanto do dinheiro já foi consumido?

Como fazer uma Curva S de uma obra

A construção da curva é consequência de um cronograma bem estruturado. O processo conceitual segue sempre a mesma lógica.

  • Parta do cronograma com atividades, durações e datas definidas
  • Atribua a cada atividade seu peso, em valor ou em percentual do total
  • Distribua esse peso pelos períodos em que a atividade acontece
  • Some o avanço de cada período para obter o acumulado
  • Desenhe a linha do acumulado ao longo do tempo
  • Durante a obra, repita o cálculo com os dados realizados e sobreponha as duas linhas

Veja também: Como fazer um cronograma de obras

Como interpretar uma Curva S

A leitura útil não é o ponto isolado, é a tendência. Uma linha realizada consistentemente abaixo da prevista indica ritmo menor que o planejado; acima, ritmo maior.

Também importa observar a inclinação. Uma curva realizada quase plana em um período de alta produção prevista sinaliza frente parada, falta de material ou equipe insuficiente — e a distância tende a crescer se nada mudar.

Vale lembrar que a curva é tão boa quanto os dados que a alimentam. Medição atrasada ou avanço estimado por impressão produz curva bonita e informação inútil.

Planejado x realizado na Curva S

A comparação entre planejado e realizado é o uso mais comum da Curva S, e ela ganha profundidade quando combinada com indicadores. Diferenças de prazo e de custo têm causas distintas e exigem decisões distintas.

Índices de desempenho de custo e de prazo, valor agregado e projeções no término ajudam a traduzir a distância entre as curvas em decisão de gestão.

Veja também: Indicadores de obras

Curva S e cronograma físico-financeiro

A Curva S não existe sem cronograma físico-financeiro: é dele que vêm os pesos por atividade e a distribuição por período. Montar bem o cronograma é, na prática, montar bem a curva.

Se o cronograma tem atividades sem valor ou datas desconectadas da execução, a curva vai apenas reproduzir esses problemas de forma mais visível.

Veja também: Como montar um cronograma físico-financeiro

Como o ORENGI ajuda no acompanhamento do planejamento

No ORENGI, a Curva S prevista é gerada a partir do cronograma da obra, com os valores vindos do orçamento. As medições registram o avanço executado e alimentam a curva realizada.

As duas linhas aparecem no mesmo gráfico, ao lado do custo do período e do avanço físico acumulado, e os mesmos dados alimentam os indicadores da obra e o Portal do Cliente.

Os relatórios podem ser exportados em PDF e Excel para reunião de obra e prestação de contas.

Veja também: Conheça o módulo de Cronograma de Obras do ORENGI · Controle de custos de obras

Perguntas frequentes

A Curva S sempre tem forma de S?
Não necessariamente. O formato em S é típico porque o avanço costuma ser lento no início, acelerar no meio e desacelerar no fim, mas obras com escopo distribuído de outra forma podem gerar curvas mais retas ou irregulares.
Qual a diferença entre Curva S e cronograma físico-financeiro?
O cronograma físico-financeiro é a tabela que distribui atividades e valores por período. A Curva S é a representação gráfica do acumulado desses períodos, usada para comparar previsto e realizado.
A Curva S serve para prever atraso?
Ela indica tendência, não certeza. Uma linha realizada afastando-se da prevista sinaliza risco de atraso, mas o diagnóstico exige olhar as atividades responsáveis pelo desvio e o caminho crítico do cronograma.

Faça isso dentro do ORENGI

O que este guia explica em etapas manuais já vem pronto no ORENGI, ligado do orçamento à medição.
