Como fazer levantamento quantitativo de uma obra passo a passo

Um orçamento pode ter os melhores preços de referência e ainda assim estar errado: basta que as quantidades estejam. O levantamento quantitativo é a etapa que define o que será orçado e em que volume, e é onde se concentram os erros mais difíceis de perceber depois. Este guia trata exclusivamente dessa etapa, do que precisa estar em mãos antes de começar até a revisão final dos números.

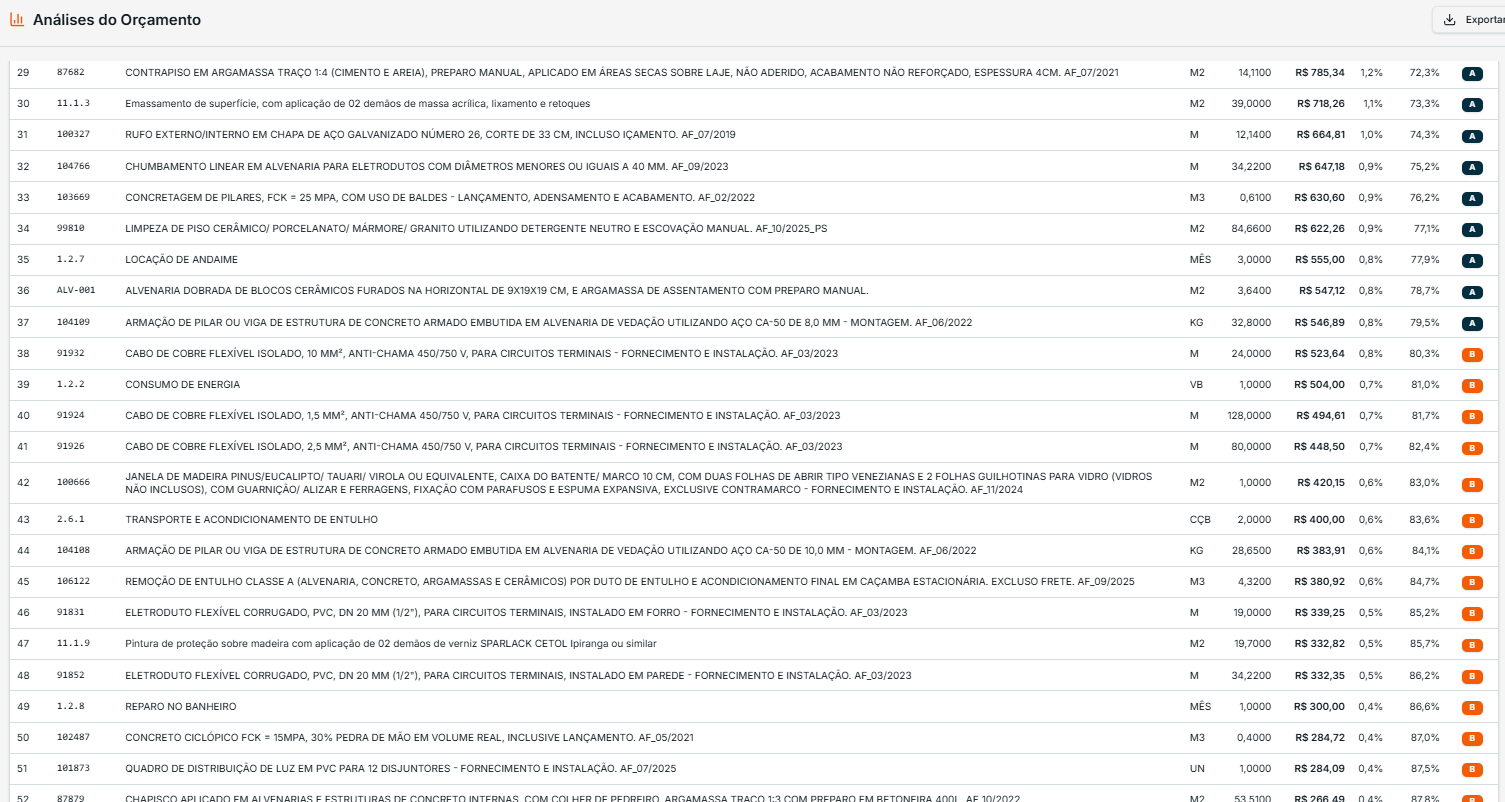

Tabela da curva ABC do orçamento no ORENGI com códigos SINAPI, quantidades, valores, percentual acumulado e classe A, B ou C
Curva ABC item a item, com percentual acumulado e classe

O que é levantamento quantitativo?

Levantamento quantitativo é a medição, a partir dos projetos e das especificações, das quantidades de cada serviço que a obra vai executar: área de alvenaria, volume de concreto, comprimento de tubulação, número de pontos elétricos, peso de armadura.

O resultado é uma lista de serviços com quantidade e unidade, acompanhada da memória de cálculo que mostra como cada número foi obtido. Essa lista é a matéria-prima do orçamento.

Por que o levantamento quantitativo é importante para o orçamento?

O custo de cada serviço é quantidade multiplicada por preço unitário. Um erro de preço costuma alterar o custo de um item; um erro de quantidade altera o custo do item e, muitas vezes, revela que um serviço inteiro foi esquecido.

Além do orçamento, os quantitativos alimentam o planejamento de compras, a estimativa de duração das atividades e o critério de medição durante a execução. Levantamento malfeito compromete todas essas frentes ao mesmo tempo.

Quais informações são necessárias antes de começar?

Levantar quantidade com projeto incompleto gera número que não se sustenta. Antes de começar, reúna e confira o material disponível e registre por escrito o que ainda estiver indefinido.

  • Projeto arquitetônico com plantas, cortes e fachadas atualizados
  • Projetos complementares: estrutural, hidrossanitário, elétrico e demais
  • Memorial descritivo e especificações de materiais e acabamentos
  • Escopo contratado: o que está incluído e o que está fora
  • Condições do terreno e do canteiro que afetem serviços preliminares
  • Lista preliminar dos serviços previstos, organizada por etapa

Como fazer levantamento quantitativo passo a passo

A sequência abaixo organiza o trabalho de forma que ele possa ser revisado e reaproveitado, em vez de virar um bloco de contas sem rastreabilidade.

1. Analise os projetos

Leia os projetos em conjunto, não isoladamente: a arquitetura define geometria, o estrutural define volumes e a compatibilização revela conflitos que mudam quantidade.

Confira escalas, cotas e revisões. Levantar sobre uma versão antiga de projeto é uma das causas silenciosas de divergência no orçamento.

2. Liste os serviços

Percorra a obra mentalmente na ordem de execução, do canteiro à limpeza final, e liste todos os serviços dentro de suas etapas. Serviços esquecidos com frequência: instalação de canteiro, movimentação de terra, impermeabilização, contramarcos, transporte vertical, testes e limpeza.

Trabalhar com uma lista padronizada por tipo de obra reduz muito a chance de omissão.

3. Identifique as unidades de medida

Cada serviço deve ser levantado na unidade da composição que será usada no orçamento: metro quadrado, metro cúbico, metro linear, quilograma, unidade, verba.

Verifique também o critério de medição da composição — se descontos de vãos são considerados, se a área é medida por face, se o comprimento inclui conexões. Divergência de critério produz erro que nenhum preço corrige.

4. Faça os cálculos

Calcule por ambiente, pavimento ou trecho, e não a obra inteira de uma vez. Números menores e localizados são muito mais fáceis de conferir e de corrigir quando o projeto muda.

Registre a fórmula usada em cada linha, indicando de onde vieram as dimensões. Considere perdas de material quando a composição adotada não as contemplar.

5. Organize os quantitativos

Agrupe os resultados na mesma estrutura de etapas que o orçamento vai usar. Isso elimina retrabalho de transposição e mantém a rastreabilidade entre quantidade e item orçado.

Guarde as hipóteses assumidas: definições pendentes de projeto, escolhas de método construtivo e interpretações de especificação.

6. Revise as informações

Revise com ordens de grandeza: área de piso por pavimento, volume de concreto por metro quadrado construído, consumo de aço por metro cúbico de concreto. Indicadores fora da faixa esperada costumam apontar erro de cálculo ou de unidade.

Sempre que possível, peça uma conferência de outra pessoa nos itens de maior peso financeiro. É o controle mais barato do processo.

Erros comuns no levantamento quantitativo

A maioria dos problemas não está na conta em si, mas na organização do trabalho.

  • Levantar sobre revisão de projeto desatualizada
  • Usar unidade diferente da unidade da composição adotada
  • Ignorar o critério de medição, como desconto de vãos
  • Esquecer serviços preliminares, testes e limpeza final
  • Não registrar memória de cálculo, impossibilitando revisão
  • Desconsiderar perdas de material quando a composição não as inclui
  • Duplicar quantidade ao levantar o mesmo serviço em projetos diferentes

Como o levantamento influencia o orçamento da obra

Com quantidades confiáveis, o orçamento passa a ser um cálculo verificável, e não uma estimativa. Cada valor pode ser rastreado até uma dimensão de projeto.

Isso também facilita as revisões: quando o cliente muda um acabamento ou o projeto ganha uma versão nova, você ajusta a quantidade afetada e o total se recompõe, sem refazer o trabalho inteiro.

Veja também: Orçamento de obras

Do levantamento quantitativo ao orçamento

Com a lista de serviços e quantidades organizada por etapa, o passo seguinte é atribuir a cada serviço uma composição de custo e chegar ao preço unitário, para depois tratar custos indiretos e BDI.

É nesse momento que as bases de referência entram no processo, aplicadas sobre as quantidades já levantadas.

Veja também: Como fazer orçamento de obra com SINAPI · Como fazer orçamento de obra passo a passo

Como o ORENGI ajuda a organizar o orçamento da obra

No ORENGI, cada item do orçamento guarda quantidade e unidade dentro da estrutura de etapas e subetapas, com composições de bases SINAPI importadas ou composições próprias criadas pela sua equipe.

As quantidades lançadas alimentam o cronograma físico-financeiro, as medições por atividade e a comparação com o custo real, além dos relatórios e exportações em PDF e Excel.

As revisões do orçamento ficam registradas, o que permite comparar o efeito de uma alteração de quantitativo entre versões.

Veja também: Conheça o Orçamento de Obras do ORENGI

Perguntas frequentes

Qual a diferença entre levantamento quantitativo e orçamento?
O levantamento quantitativo define o que será executado e em que quantidade. O orçamento atribui preço a essas quantidades e acrescenta custos indiretos e BDI para chegar ao preço da obra.
É preciso considerar perdas no levantamento?
Depende da composição adotada. Algumas composições já incluem perdas no consumo de insumos; quando não incluem, a perda precisa ser considerada para que a quantidade de compra seja realista.
Dá para levantar quantitativos sem projeto completo?
É possível fazer uma estimativa preliminar, mas ela deve ser apresentada como tal, com as hipóteses registradas. Orçamento contratual exige projeto e especificações definidos.

Faça isso dentro do ORENGI
